四川新闻网成都9月11日讯(付道金)9月10日,国家重大建设项目金沙水电站再次迎来重大工程节点——最后一台机组(4号机组)转子成功吊装,意味着机组安装最重要的标志性节点完成。至此,金沙水电站四台机组全面建成投产发电进入“最后一公里”。
![]() |

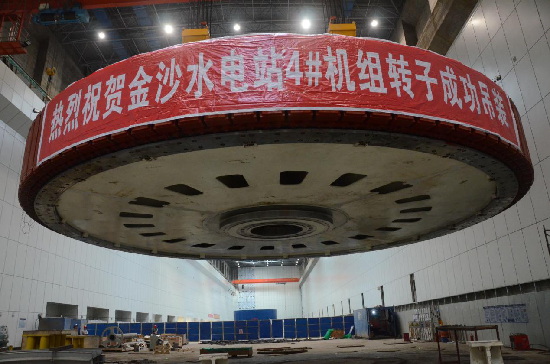

起吊
![]() |

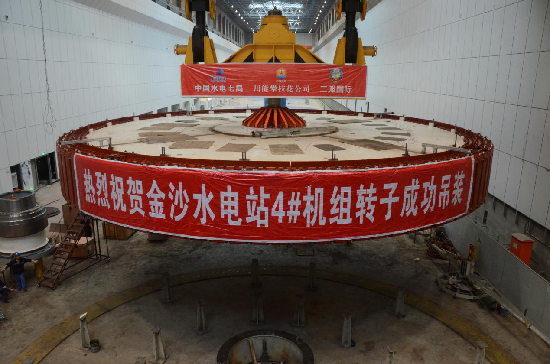

转子吊装中
![]() |

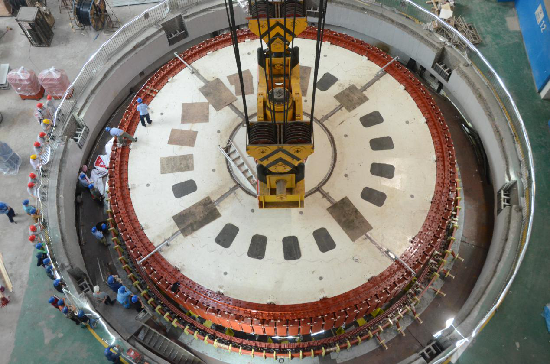

转子吊装就位
下午4:45,金沙水电站安装间内,随着起吊命令响起,4号机组发电机转子缓缓吊起,徐徐前进,20分钟后平稳就位、精准对接,一次性吊装成功。
金沙水电站项目总投资74.23亿元,总装机容量560MW,多年平均发电量21.77亿kw.h。此次吊装的发电机转子直径16.32米,高1.96米,起吊重量735吨,由转轴、支架、磁轭、磁极、集电装置等组成,是水轮发电机组的核心部件,也是机组安装过程中重量最大的部件。
自8月该机组转轮吊装成功后,四川能投攀枝花公司和各参建单位加大人员和设备投入,克服现场工位紧张、工序复杂、高温潮湿等诸多困难,科学调整优化安装工艺流程,安全有序推进整机安装进程,最终顺利实现一次性吊装就位,为10月金沙水电站全面实现投产发电提供坚强保障。(图片由四川能投电力集团提供)
