四川能投遂宁储气调峰基地项目(一期)3万立方米双金属全容罐外罐施工全面完成

2022年04月26日 10:55:29 来源:四川新闻网 编辑:粟蓓

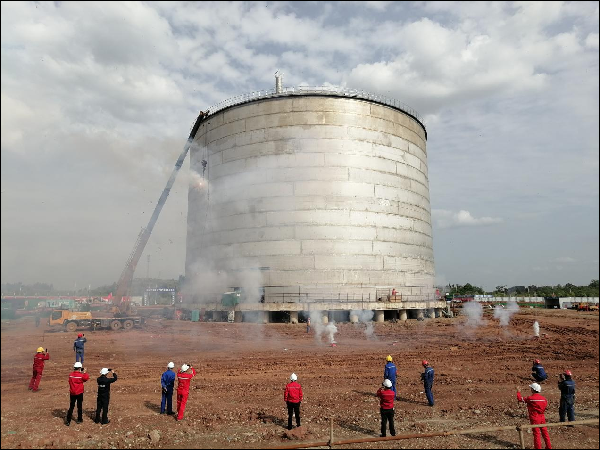

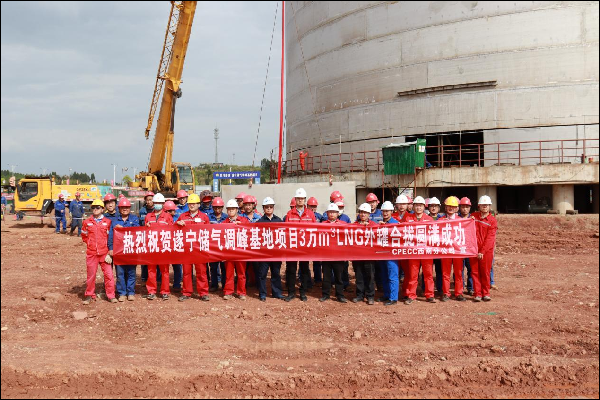

四川新闻网-首屏新闻成都4月26日讯 近日,四川能投储运公司投资建设的遂宁储气调峰基地项目(一期)3万立方米LNG双金属全容罐外罐最后一圈壁板组对顺利完成,标志着该项目施工周期最长的储罐外罐施工全面完成。

项目(一期)3万立方米LNG双金属全容罐于2021年6月开始桩基础及平台施工,11月5日开始进行金属焊接,历经5个月完成外罐主体施工。外罐主体高度约36.275米,基础高度约2.45米,外罐金属结构总重量约1454余吨,目前形象建设达总进度的66%。

随着项目(二期)6万立方米储气设施同步开展基础施工,项目整体计划于2023年上半年建成投产,将建成9万水立方储气设施,天然气储气能力达5400万立方米,有效满足川中及周边地区天然气应急调峰需求,补齐天然气供应短板,遂宁储气调峰项目将成为西南地区最大地面LNG储气调峰基地。(图片由四川能投储运公司提供)
